武汉1000千伏变电站新建工程1000kV构架吊装顺利完成
2022-01-12 来源:网易新闻

1月8日,随着最后一根避雷针的成功就位,历时十五天,武汉1000千伏变电站新建工程1000kV构架吊装工作全部完成。

工程概况

本次施工的1000kV构架由13个构架柱(含13个地线柱、4根避雷针)、8根构架梁组成,总重830.3t,采用地面分段组装、分段吊装的方法,吊装作业风险等级为三级。

构架为全钢管空间桁架结构,每根构架柱分为7节,最大柱脚尺寸3m×9m;构架梁采用矩形断面格构梁,梁截面尺寸3m×3m。最高柱顶标高71m,梁底标高41m,最大跨度54m,单柱最重46.34t,梁最重29.74t。

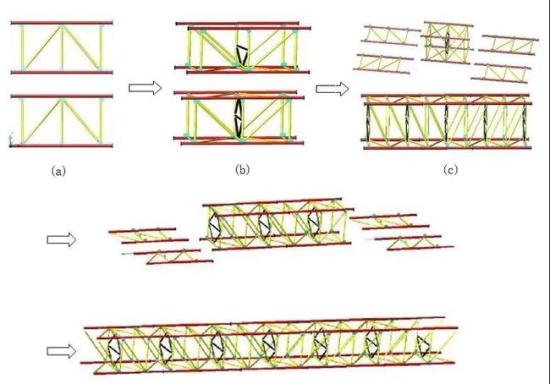

构架梁组装示意图

构架柱吊装示意图

吊装方法选择

构架柱在地面完成节段组装后,选择260t履带式起重机主吊、80t汽车式起重机溜尾,完成钢柱的起吊。构架梁地面组装完成后采用“四点绑扎+单机吊装”的方法吊装。

80t汽车式起重机工作示意图

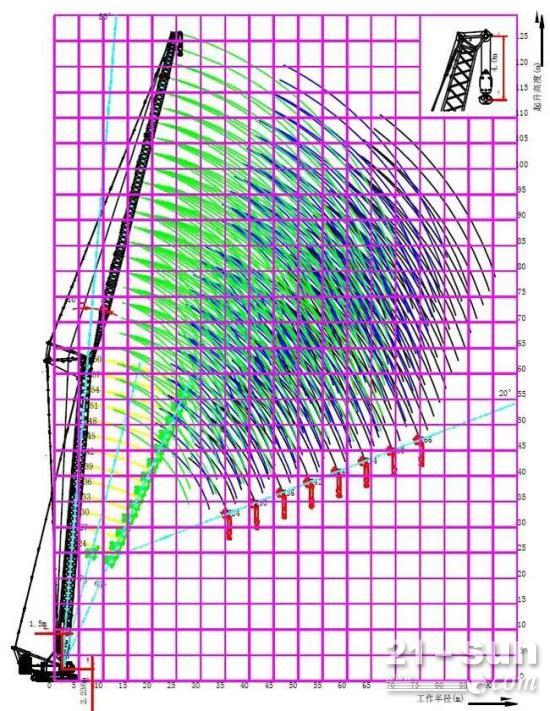

260t履带式起重机工作范围图

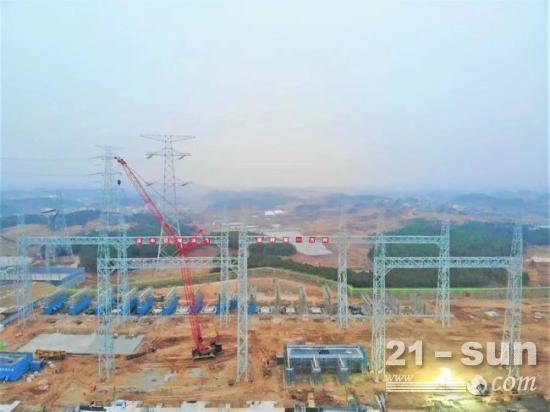

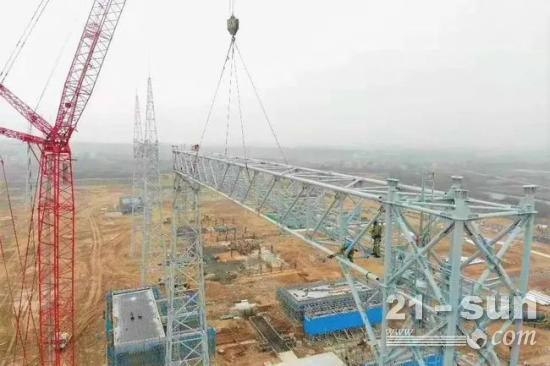

1000kV构架的安装工作于2021年11月20日开始地面组装,12月25日正式开始吊装,原计划2022年1月15日完成全部吊装任务,在经过项目安装人员的不懈努力下,仅用15天就完成了主体安装,比原计划提前了10天!

标签: 起重机 工程 机械
* 特此声明
1.凡注明来源"中国工程机械商贸网”的所有文字、图片和音视频资料,版权均属中国工程机械商贸网所有。若需转载需注明新闻来源及链接,违者本网将依法追究责任。
2.本网转载并注明自其它来源的作品,目的在于传递更多信息,并不代表本网赞同其观点。其他媒体、网站 或个人从本网转载时,必须保留本网注明的作品来源,并自负版权等法律责任。
3.如涉及作品内容、版权等问题,请在作品发表之日起一周内与本网联系,否则视为放弃相关权利
发表我的评论
后参与讨论 1/1000 提交评论
全部评论 0条评论
查看全部评论
热搜词按照字母排序
A B C D E F G H I J K L M N O P Q R S T U V W X Y Z 其他
21-SUN公众号
铁臂商城手机端
铁臂商城公众号

掌握全局,把握市场

买设备,就上铁臂商城!

为用户提供挖掘机、装载机、起重机等工程机械设备的信息查询、设备询价、产品投诉等服务。
