随着十五五规划确定,可再生能源这趟历史快车再次提速,朝着能源转型战略的方向和新目标加速前进。

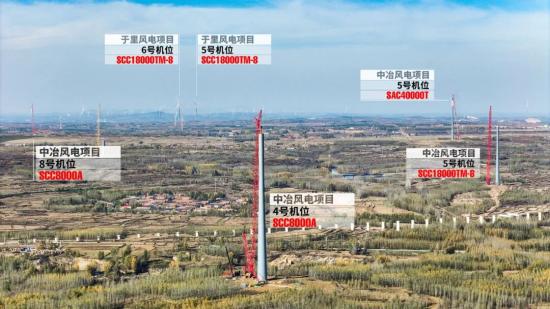

在山东日照中冶和于里风电项目,8个作业面正同步进行,放眼望去满是擎立高空的红色大臂。

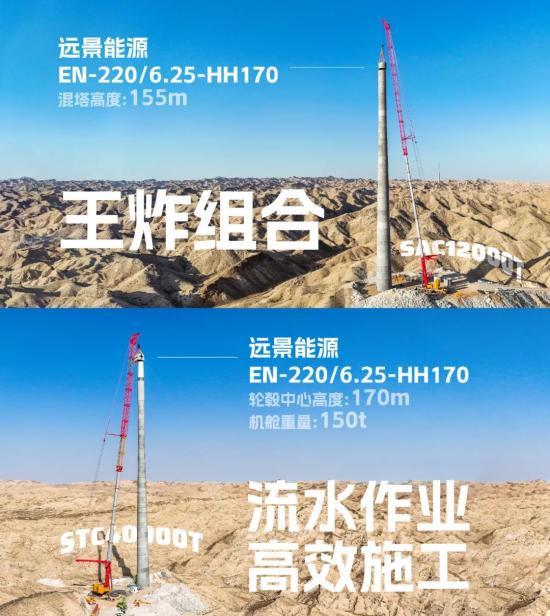

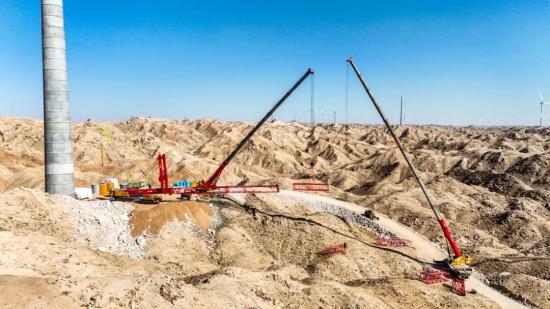

在甘肃武威民勤县红沙岗风电场项目,六台身形不同的全地面起重机正各司其职,以全新的施工流程加速170m6.25MW的风电施工进度。

两台SAC12000T8-8承担着“天梯”的搭建——完成混凝土塔筒的拼接;
SAC40000T则心无旁骛地完成核心安装——机舱、轮毂、叶轮;

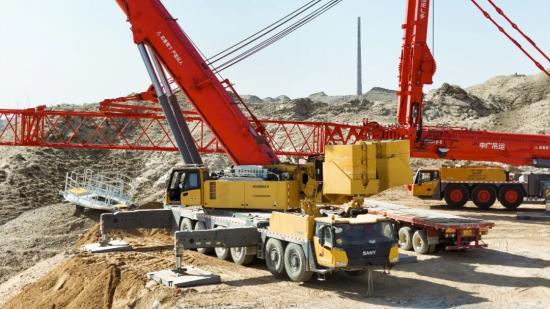

工兵小队全力保障主力部队的专心攻坚心无旁骛的关键——SAC5000C8负责部件组装与转运,SAC3000T负责主吊拆装,灵巧的工蚁SAC1600C8穿梭于现场各个角落。

多个作业面同步进行,较传统的“一机到底”作业流程效率提高了40%。现场专业人士介绍:以一个20台左右的项目为例,采用这种组合施工方式,顺利的话工期可以缩短3个月以上,考虑现实条件的影响,起码可以节省一个半月的时间,每提前一个月完工,节省的各种费用加起来都超过百万,“在现在这个市场发展趋势和要求下,这种作业流程既不影响产品和工程质量,又能降低投资建设成本,非常有利于风电的健康发展。”

新流程的出现,是中国风电建设人智慧的体现,更是《北京风能宣言2.0》的行动落实——产业链上的每个成员,都在以极高的热忱投入能源革命的历史使命中去,扛起对民族和国家长远发展贡献的责任。
撰稿:李京航
拍摄:贺海龙
