11月25日,由中国核工业二三建设有限公司承建的国家电投广东廉江核电一期工程CA20模块顺利吊装就位,成功实现1号机组开工后又一个关键里程碑节点,全面拉开了核岛大件吊装工作序幕。
CA20模块是廉江核电一期工程首个吊装的大型模块。11月24日,该千吨级模块设备顺利运输至指定位置。11月25日10时27分开始启动吊装。

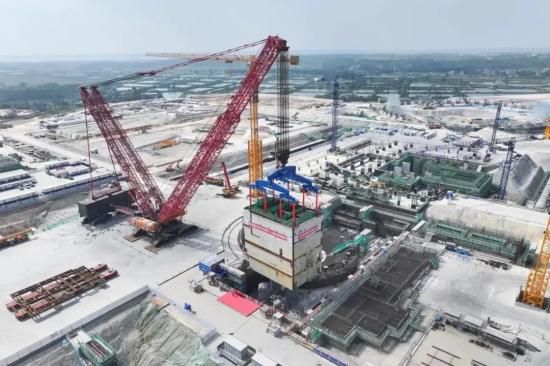

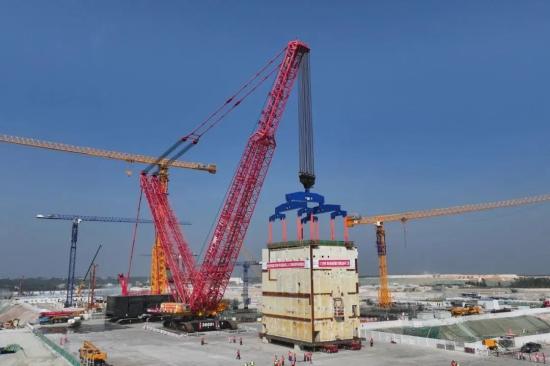

现场采用三一3600吨级履带起重机进行吊装,经过起钩、悬停、变幅、回转、下落、调整等一系列动作,整个过程安全平稳有序,吊装精度控制在毫米级,历时3小时51分,一次性精准就位。
CA20结构模块位于核岛辅助厂房5、6区,结构模块整体呈长方体型,模块长20.6米、宽14.2米、高21米,模块总重893吨,起吊总重约为1049吨。
本次CA20大型结构模块安装集运输、吊装为一体。为顺利实现CA20模块吊装任务,在技术方面应用高精度三维激光扫描、模拟碰撞检测、重心建模分析、沙盘推演研究等先进手段,提前识别处理干涉物项,精准调平模块,最终实现模块吊装精准就位。
