在隧道开始掘进前,甚至盾构设计阶段,需要对始发方式进行确定。根据现场施工条件一般有整体始发或分体始发。

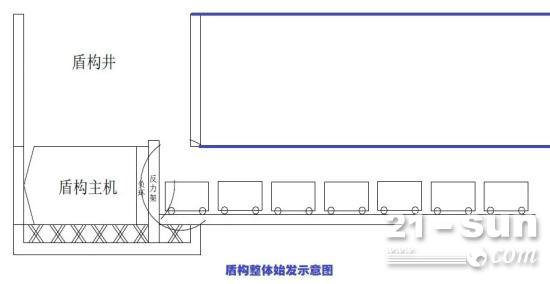

整体始发
整体始发是指将盾构机的全部后配套设备放置于始发井及暗埋段内,然后全部设备一起掘进的施工技术。
分体始发

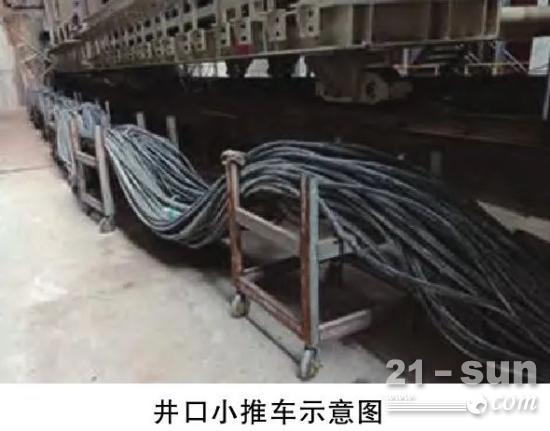

分体始发是指受周边环境限制,需将盾构主机与后续台车部分或全部分开掘进,导致主机与一部分台车放置在工作井内,另一部分通过延长管线临时放置在竖井外侧,待掘进长度可以满足盾构机后配套整体布置时,将地面台车转移到隧道内重新组装,转为正常掘进状态。
始发后停机转换
分体始发结束后,盾构机转为整体掘进过程中,需将后配套台车与主机间的延长电缆、液压流体管线全部拆除,连接原有管线,再进行盾构机调试,整个盾构机断电的过程需要20天左右甚至更长,因此要十分注意对盾构停机转换的风险控制。
停机转换注意事项
盾构机停机转换需注意:
(1)盾构停机转换尽可能选择地质条件良好、地面无重大风险源的施工段并快速转换;
(2)盾构停机前对外围的土体进行注浆加固,防止停机时“栽头”;
(3)盾构停机前合理计算前方土压力,做好保压工作,,防止前方土体坍塌沉降;
(4)盾构停机前几环的管片采用加大盾尾油脂注入等措施,防止停机期间发生盾尾漏砂现象;
(5)盾构机停机前在设备上备好注浆机、水泥、聚氨酯等应急物资并安排好值班人员24h值班,防止停机期间发生漏水漏砂事故。
