6月12日,西安交大智慧输变电试验平台项目暗室第三屋盖网架单元与第二屋盖网架单元成功合龙,标志着该项目屋盖结构吊装圆满完成。
暗室屋盖结构形式为正交正放下弦支承螺栓球网架,纵长52.95m,横跨27.9m,高度27.6m,总重129.64t。
从起吊到落位不过短短28分钟,但项目部在组织准备、验收控制、措施保证、应急保障等每个细节都不放过。
吊装前,项目部进行了技术交底、安全交底,对吊车、吊索具、安全通道、安全防护措施、个人防护装备、指挥通讯、应急保障物资等分别验收,全部验收通过后,签署“吊装令”。吊装过程中监测吊车支腿沉降,严格作业区域管控,所有人员各司其职,从而保证了每一次单元吊装的顺利圆满成功。

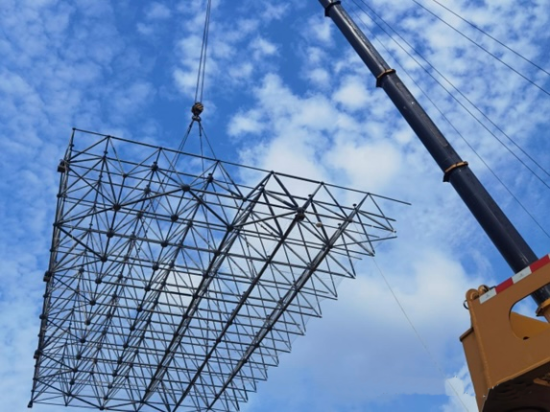

起吊静置
单元起升
旋转就位
合拢对接
据了解,6月10日、6月11日项目分别完成了第一、第二屋盖网架单元吊装及合龙对接。此次网架结构安装是整个项目重要进度节点,从结构安全、作业安全、质量控制、现场条件等方面综合考量,最终选择分块安装法进行施工。
整个屋盖网架共分为三个单元,起重量分别为50吨、49吨、42吨,跨度30米,高度27.6米,吊装后在屋面完成拼装组合。通过BIM建模,三维工况推演,全过程分析验算,现场按方案采用650T、350T两台起重机械配合完成吊装。每个单元设置8个吊点,4条主索,4条副索,在柱顶设置导向、限位装置,确保落位精准。先后吊装单元间进行合龙对接,按照先上弦、再腹杆、后下弦的顺序合龙,每次对接包含球节点21个,杆件41根,实现了精准合龙。
暗室屋盖网架“分块吊装、合龙对接”离不开全体项目参与者的共同努力,下一步,项目部将继续以百倍的信心和努力,为圆满实现全年目标而全力奋斗!
