一气呵成,精准就位!ZCC32000海南昌江核电3号机组钢衬里模块四精彩吊装
2022-04-01 来源:中联重科起重机公众号

3月29日,海南昌江核电3号机组钢衬里模块四顺利吊装就位。

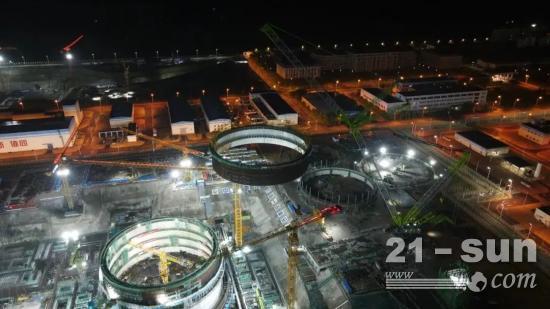

2022年3月29日6时58分,历时2小时,海南昌江核电二期3号机组安全壳钢衬里模块四顺利吊装就位,较上次模块三吊装缩短约48分钟,为3号机组内穹顶拼装腾出场地,确保内穹顶能够按时开始拼装,为3号机组土建阶段最后一个一级里程碑节点内穹顶吊装的施工奠定坚实的基础。

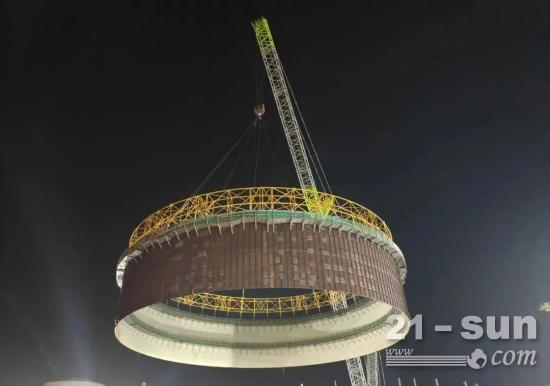

3号机组安全壳钢衬里模块四由筒壁6段、7段组成,筒体直径46.8m,本体净重105.62t,吊装总重207.119t,底部安装标高19.955m,顶部标高29.915m。现场采用中联重科2000吨ZCC32000履带吊起重机主吊,80吨汽车吊辅助配合。

本次模块四吊装严格执行吊装方案,经过模拟吊、试吊的充分预演,一气呵成地完成起钩、变幅、回转、行走、落钩等一系列吊装步骤,全程安全可控、精确到位。

据了解,由于钢衬里模块结构尺寸大、板薄、结构刚度小,吊装前下口调平和吊装防变形控制难度较大,吊装过程的安全控制是吊装的难点。为确保此次吊装节点顺利完成,昌江核电项目部根据现场实际情况多次组织召开模块四吊装施工专题会议,认真讨论、审核模块四吊装安全保证措施,确保吊装工作顺利展开。

* 特此声明
1.凡注明来源"中国工程机械商贸网”的所有文字、图片和音视频资料,版权均属中国工程机械商贸网所有。若需转载需注明新闻来源及链接,违者本网将依法追究责任。
2.本网转载并注明自其它来源的作品,目的在于传递更多信息,并不代表本网赞同其观点。其他媒体、网站 或个人从本网转载时,必须保留本网注明的作品来源,并自负版权等法律责任。
3.如涉及作品内容、版权等问题,请在作品发表之日起一周内与本网联系,否则视为放弃相关权利
发表我的评论
后参与讨论 1/1000 提交评论
全部评论 0条评论
查看全部评论
中联重科股份有限公司创立于1992年,主要从事工程机械、农业机械等高新技术装备的研发制造。20多年的创新发展,使中联重科逐步成长为一家全球化企业,主导产品覆盖9大类别、49个产品系列,800多个品种。中联重科先后实现深港两地上市,成为业内首家A+H股上市公司。目前,公司积极推进战略转型,打造集工程机械、农业机械和金融服务多位一体的高端装备制造企业。
进入品牌专区
热搜词按照字母排序
A B C D E F G H I J K L M N O P Q R S T U V W X Y Z 其他
21-SUN公众号
铁臂商城手机端
铁臂商城公众号

掌握全局,把握市场

买设备,就上铁臂商城!

为用户提供挖掘机、装载机、起重机等工程机械设备的信息查询、设备询价、产品投诉等服务。

中联重科股份有限公司

中联重科股份有限公司创立于1992年,主要从事工程机械、农业机械等高新技术装备的... 查看全部
