武汉地铁19号线又一台盾构机顺利始发
2021-11-19 来源:武汉发布

11月18日9时58分,武汉地铁19号线花山车辆段出入段线右线盾构机顺利始发,全线同步掘进盾构机数量达到6台,标志着该线隧道掘进施工正式进入全面冲刺阶段。

19号线全长约23.2公里,共设车站7座,全为地下站,经过洪山区、青山区、东湖风景区、东湖高新区4个区。花山车辆段出入段线右线地下盾构线路全长1.3公里,下穿花山大道、花山一路,然后平行、上跨花光区间正线隧道至花山河站接收。地质层为粉质黏土、粉质黏土夹碎石、强风化泥岩。

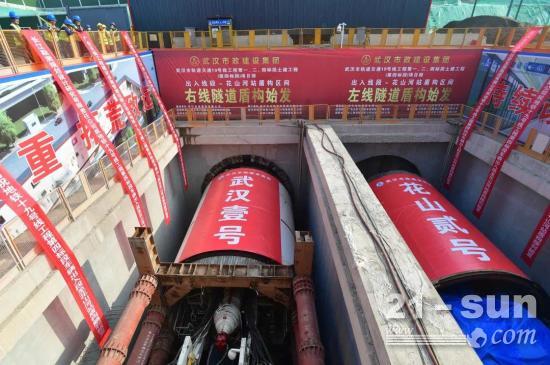

11月18日,地铁19号线花山车辆段出入线段右线盾构机顺利始发

为了保障盾构机安全始发,19号线项目部和施工单位武汉市市政集团对盾构始发、掘进和接收等方案进行了系统论证,邀请专家对照区间地质、设计图纸反复进行勘查核实,确保了现场施工安全。经过一个多月的连续奋战,盾构机顺利完成了下井安装调试工作。

武汉地铁集团建设事业总部业主代表汤咏介绍,盾构机在掘进时,需要克服三大难点,施工难度大、安全标准高。“一是超浅埋,浅覆土段距离隧道顶部最小覆土深度为3.12米,项目部采取施工前对浅覆土段采用耕植土回填并碾压的措施,回填后覆土深度不小于5.5米,并对盾构司机及班组人员进行施工技术交底,严格控制推进土压力和出土量,保障掘进期间地面安全。”他说,第二个难点是长叠交,区间隧道与正线隧道有近200米的叠交段,并穿越碎石地质地层,项目部采取布设监测点、地质探孔取芯、洞内径向注浆加固、调整掘进参数等举措确保掘进的顺利。第三个难点是小半径,盾构机需曲线进洞,为了实现掘进不偏离设计线路,采取把盾构机的底板垫高保持与设计的坡度、曲线一致,通过第5环至第10环之间把盾构姿态“归位”,从而实现盾构按设计线路精准掘进。

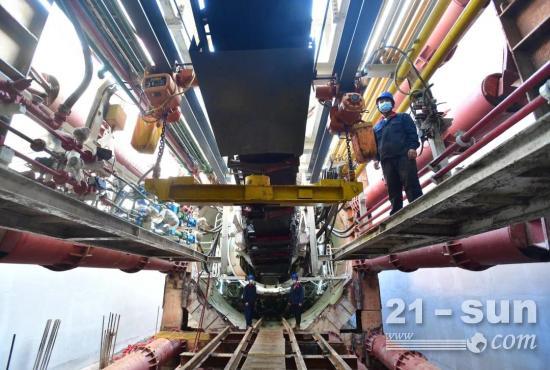

11月18日,地铁19号线花山车辆段出入线段右线盾构机顺利始发。记者李永刚摄

汤咏介绍,在后续建设中,19号线项目部将根据全线盾构掘进过程积累的经验和总结的参数,坚持安全、优质、绿色、创新、智慧的施工理念,持续加强管控力度,确保盾构施工安全、质量全面可控,为保障19号线顺利实现建设目标奠定坚实的基础。

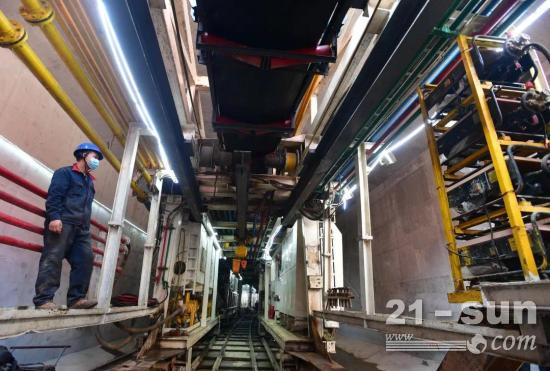

11月18日,地铁19号线花山车辆段出入线段右线盾构机顺利始发。记者李永刚摄

19号线建成通车后将有力提高武汉站、空港枢纽集散能力,加强光谷及沿线区的交通可达性,提升东湖高新示范区轨道网的联通性,构建城市东部轨道网快速通道。
