9月25日,我国首个生态核电示范项目——中广核太平岭核电项目2号机组安全壳内穹顶吊装作业顺利完成,中国能建广东火电所属力特公司的三一SCC20000A履带起重机承担主吊任务。
核电站2号机组穹顶是由70块预制模块焊接组成的双曲面半球体,穹顶重225.8吨,相当于约150辆1.5吨重的小汽车;高13.6米,下口直径为45米,面积约1600多平方米,相当于约4个标准篮球场大小。

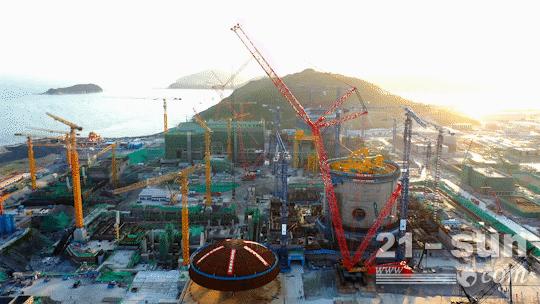

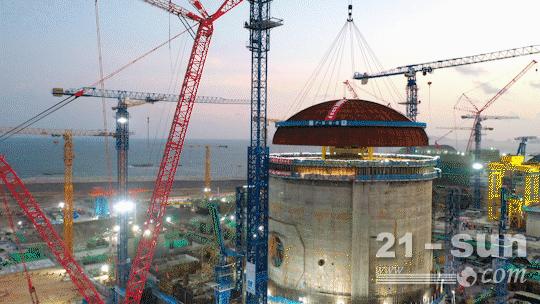

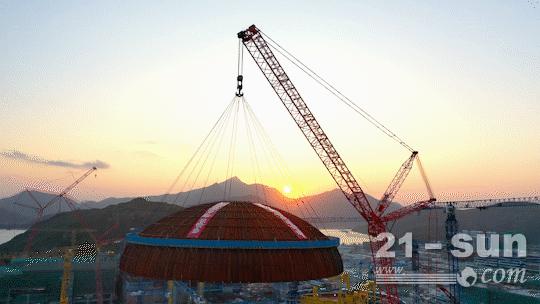

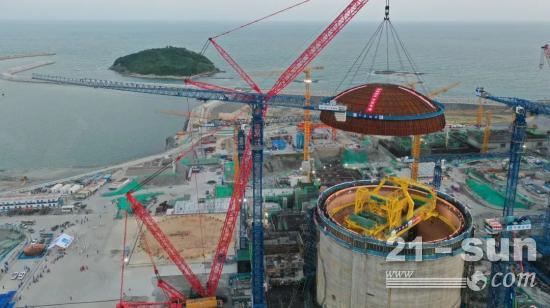

当天17:15,随着总指挥一声令下,三一SCC20000A履带式起重机缓缓将穹顶吊离地面,经过变幅、提升、起重臂顺时针回转等一系列高精度动作,精准送达2号机组反应堆厂房上方,随后缓慢下降。

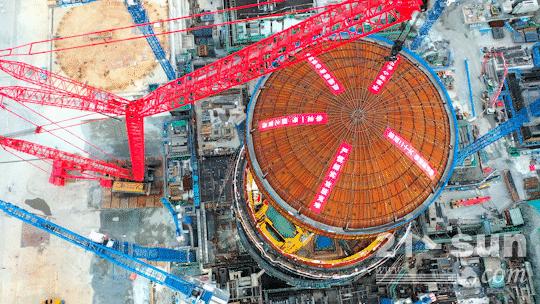

经调整无误后,穹顶平稳就位在安全壳钢衬里上,整个过程历时近2个小时。
此次吊装主要有两大难点:一是穹顶为6毫米厚的薄壁结构,控制变形量难度极大;二是穹顶迎风面大,大风、阵风都会带来吊装作业的风险。
项目组要求,整个吊装过程必须防变形、防碰撞、防风力,更要把吊装精度控制在毫米级别。
为保障吊装顺利完成,吊装技术人员对穹顶吊装过程进行了多次BIM模拟计算,同时在吊装前对天气状况密切监测、组织全体成员进行多次穹顶吊装空钩模拟演练、应急演练、穹顶试吊等,实现了吊装环节全覆盖,确保穹顶精准就位,一次吊装成功。
中广核太平岭核电项目共规划建设6台“华龙一号”核电机组。项目全部建成后,年发电量可达500亿千瓦时,每年可减少标煤消耗1512万吨,减少二氧化碳排放4160万吨,相当于造林11.3万公顷。
