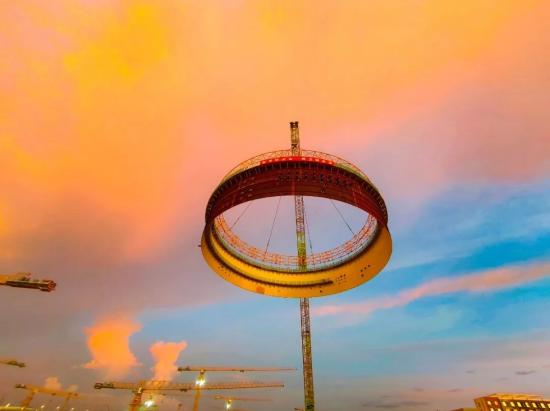

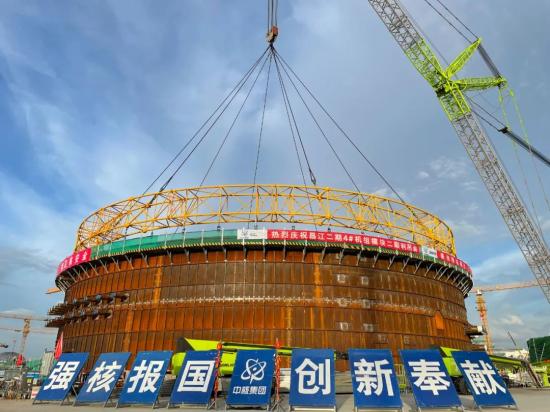

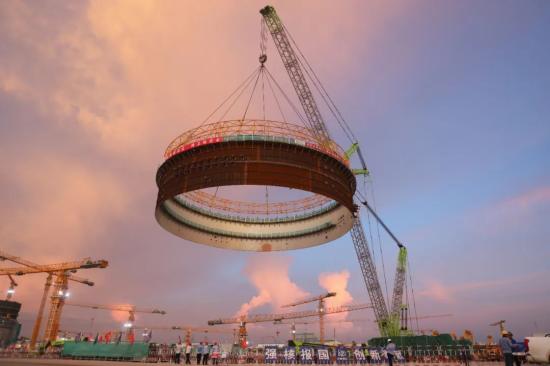

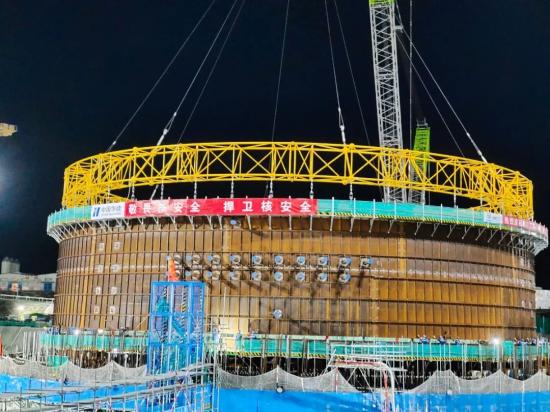

2022年7月16日21时16分,海南昌江核电二期工程项目4号机组安全壳钢衬里模块二顺利吊装就位,历时2小时,较模块一的吊装时间缩短了1小时32分,标志着4号机组又一重要节点的实现,此二级里程碑较计划提前一天实现,为4号机组反应堆厂房主体结构的顺利施工奠定了坚实基础。
反应堆厂房安全壳筒壁钢衬里垂直划分为加腋区和10段筒体,加腋区标高为-7.800m?-3.900m,筒体区域标高:-3.900m?45.130m,筒体段直径46.8m,壁厚6mm。其中加腋区与筒壁钢衬里1~9段采取模块化施工,钢衬里模块(以下简称“模块”)共划分为5个:模块1为加腋区+筒壁1段,模块二为筒壁2段+3段,模块三为筒壁4段+5段,模块四为筒壁6段+7段,模块五为筒壁8段+9段,筒壁10段按照设计图纸分块,利用现场塔吊散件吊装、安装。模块二净重约117t,吊装总重约215t,使用2000t履带式起重机吊装就位。
由于受场地的限制,4号堆模块二现场拼装开始时间较计划滞后约15天左右,为保障昌江二期工程4号机组钢衬里模块二按期吊装就位,华能海南昌江核电有限公司与各参建单位一起研究制定优化措施,同时公司建立夜间值班巡检制度,保证施工时间有人监督,确保过程安全、质量可控在控。
