浉河三期水环境综合治理工程PPP项目
2022-01-06 来源:三一集团

工程概况

项目名称:浉河三期水环境综合治理工程PPP项目;

建设单位:中原环保(信阳)生态建设管理有限公司;

施工单位:上海宏信建设发展有限公司(远东分公司);

项目地址:河南省信阳市平桥区浉河南路;

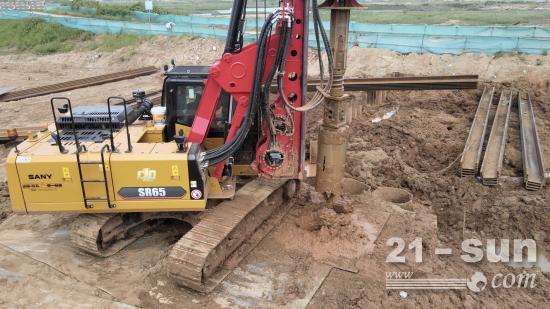

现场设备:SR65旋挖钻机、CAT 349液压振动锤;

钻具配置:机锁杆Φ273×3×7.5, Φ 600体开斗, Φ 400/600双头双螺旋钻斗。



桩径:600mm,桩深:12m



地质概况

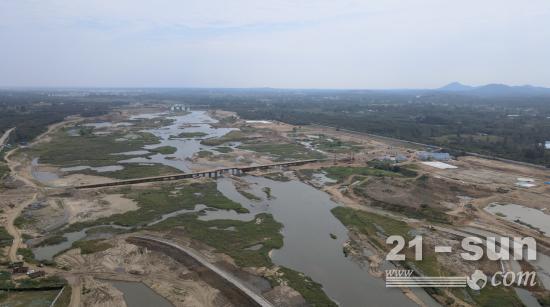

城东路桥桥址毗邻浉河,地形整体较为开阔,起伏不大,桥位区两端均为较为平缓的斜坡体,斜坡体主要由冲洪积沉积的砂层、圆砾和卵石组成。

施工难点



① 地质复杂,岩层较硬。前期使用长螺旋引孔,引孔搭接过程中偏钻严重,且下部地层坚硬,难以打入设计标高。后使用高压水刀引孔拉森钢板桩,由于地层坚硬,仍无法插打钢板桩至设计标高。 ② 工期紧,任务重。总包单位要求1个月完成4个承台围堰施工,另一相邻标段采用粉喷桩进行引孔,单个围堰施工耗时18天,不满足工期要求!

施工表现

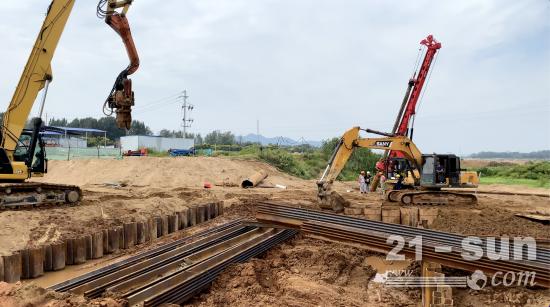

为应对该特殊地层,三一工法凭借十余年的经验积累,在施工前、施工中为客户提供以下解决方案: ① 采用φ800直径护筒护壁,φ600直径钻头,φ800@800引孔形式,不采取搭接,防止因钻孔相互咬合造成钻进过程中的偏孔。 ② 并排同时下6个护筒,一方面护筒穿越易塌孔的上层,既能稳住孔壁,又能防止相邻钻孔钻进过程中朝另一边偏斜;另一方面,提供旋挖作业面,避免因反复下护筒影响旋挖作业效率。 ③ 使用三一定制体开斗Pro,有效预防泥质粉砂岩地层钻进过程中糊钻问题,甩土效率高,钻进速率快。 ④ 向相邻钻孔卸渣,减少了钻孔二次回填时间,一举两得。 通过以上措施,SR65单桩成孔时间仅1h,每引一个孔可下2根拉森钢板桩,单个围堰成桩时间6~8d。工作油耗仅7.5L/h。单日施工产值达2万元。

* 特此声明
1.凡注明来源"中国工程机械商贸网”的所有文字、图片和音视频资料,版权均属中国工程机械商贸网所有。若需转载需注明新闻来源及链接,违者本网将依法追究责任。
2.本网转载并注明自其它来源的作品,目的在于传递更多信息,并不代表本网赞同其观点。其他媒体、网站 或个人从本网转载时,必须保留本网注明的作品来源,并自负版权等法律责任。
3.如涉及作品内容、版权等问题,请在作品发表之日起一周内与本网联系,否则视为放弃相关权利
发表我的评论
后参与讨论 1/1000 提交评论
全部评论 0条评论
查看全部评论
热搜词按照字母排序
A B C D E F G H I J K L M N O P Q R S T U V W X Y Z 其他
21-SUN公众号
铁臂商城手机端
铁臂商城公众号

掌握全局,把握市场

买设备,就上铁臂商城!

为用户提供挖掘机、装载机、起重机等工程机械设备的信息查询、设备询价、产品投诉等服务。

三一集团有限公司

三一集团有限公司始创于1989年。自成立以来,三一始终秉持“创建一流企业,造就一... 查看全部
