近日,在越南南部的一个海上风场,随着最后一个风机叶片的精准对接,风机吊装工作顺利完成。
该风场共有25台风机,单机额定功率5.0MW。现场有6台三一履带起重机参与吊装,其中两台SCC12500A承担主吊任务,这也是SCC12500A机型在“双海”(海外、海上)的首秀。

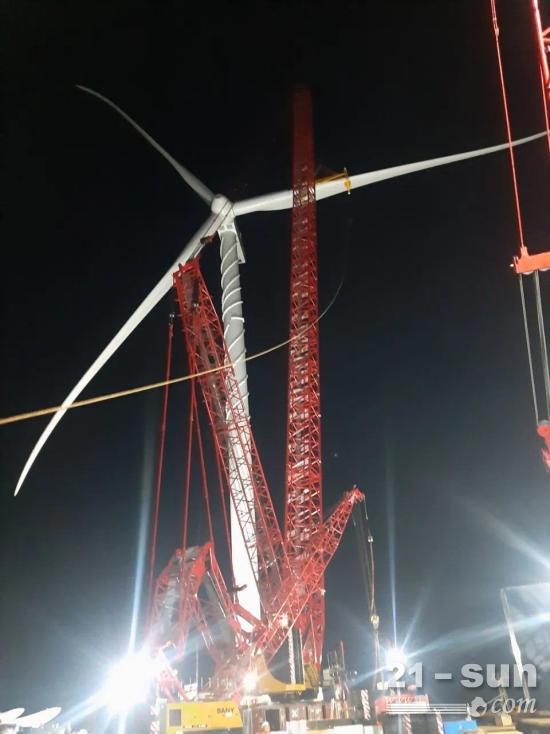

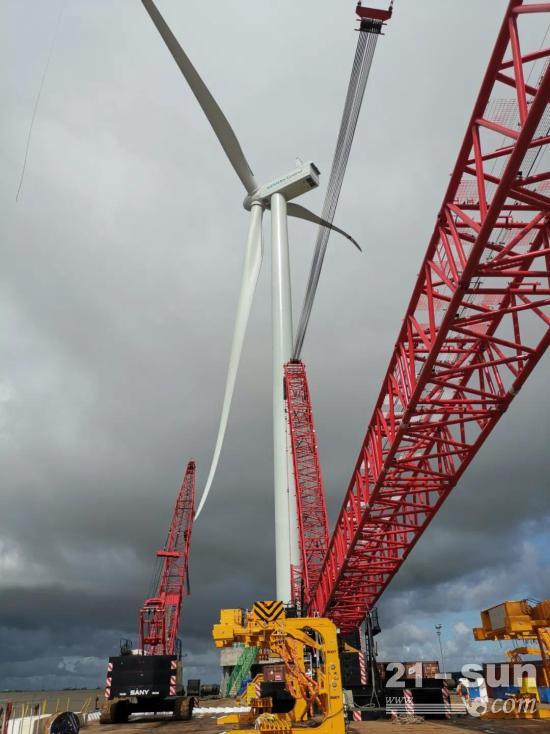

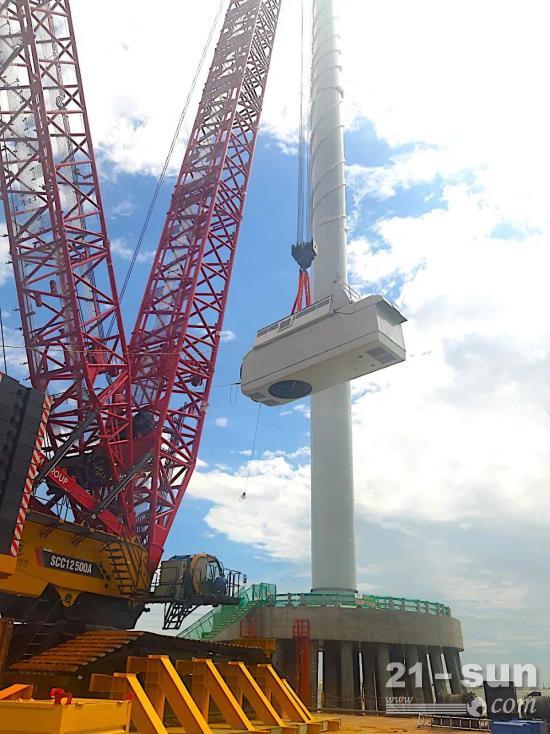

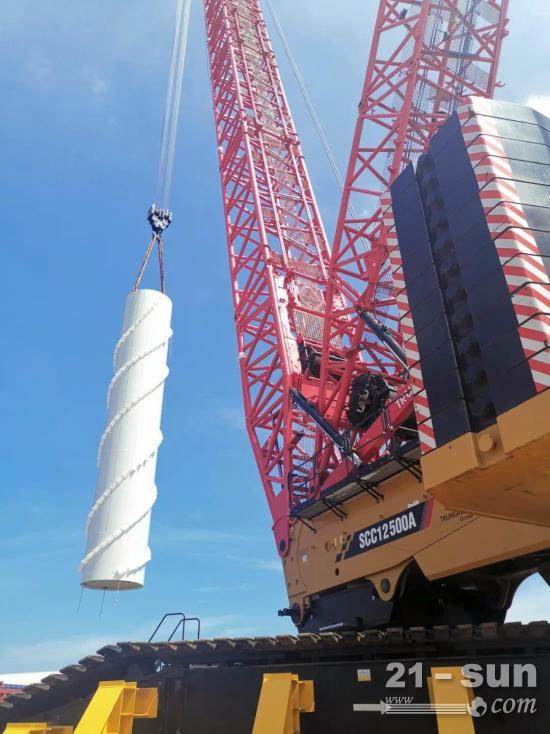

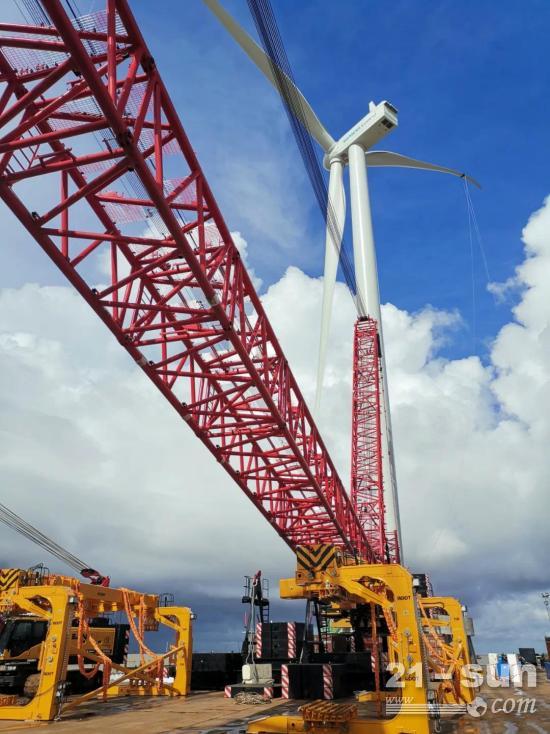

此次,SCC12500A采用HJDBC工况,臂长126米,工作半径16-32.5米,吊装高度约100米。机组功率高、机舱重。吊装机舱时,吊装重量(含吊具)共约180吨。

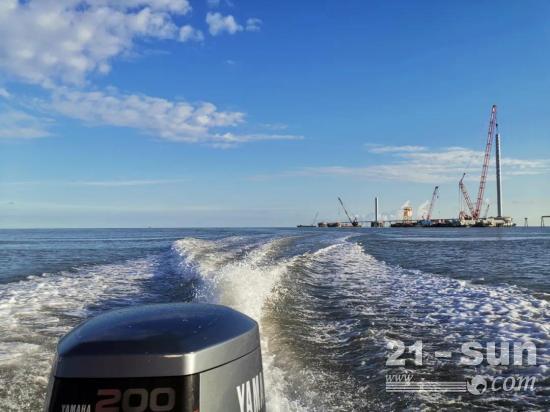

SCC12500A固定在普通的浮动式驳船上作业,施工人员平常出行均靠快艇。
虽然驳船四周有深桩、锚链、缆绳来协助定位与固定,但相对于其他平台来说,风浪对这种浮动式驳船的影响依旧是巨大的,平台的不平稳极大增加了吊装的难度。
SCC12500A在7月底抵达风场,按照施工方要求,必须在10月之前完工。然而,这里正处雨季,晴雨不定。以人为本,以安全为重,一旦风浪偏大,所有作业就不得不暂停,各个工作节点也因此变得异常紧张。
为保障每台风机都顺利吊装,三一特别安排了服务工程师一同驻守现场,从起重机清关、安装、测试,到风场项目上的吊装,他们早出晚归,全程跟进,倾力支持,丝毫不敢怠慢。历时两个多月,在各方全力配合下,25台风机均成功完成安装。
10月17日,这里举行了一场盛大的竣工仪式。

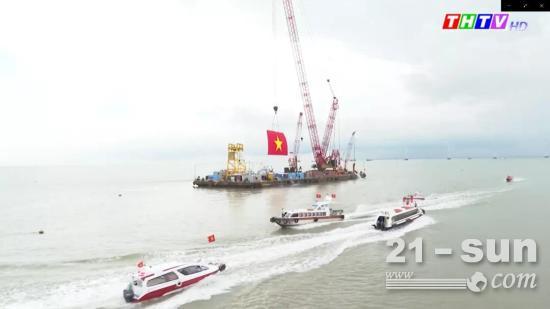

▲ 图片截取于越南当地电视台视频画面
