11月7日
随着叶轮完成平稳翻身
并精准对接至机舱法兰面
中国能建南方建投广东火电
使用全国首创改造方案引入的
“护卫”安装平台
在华电阳江青洲三500MW海上风电项目

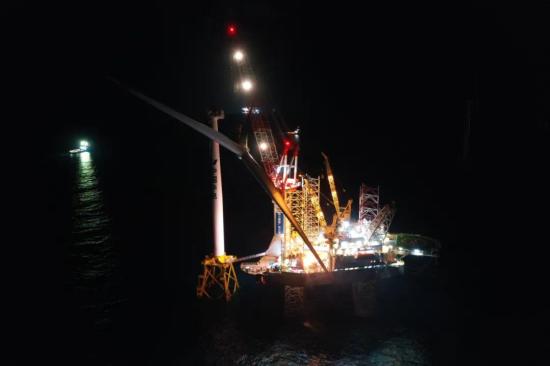

顺利完成风机吊装首秀
本次安装平台首台风机吊装的顺利完成,是公司海上风电建设团队在海上风电领域的又一次重大创新和突破,不仅加速推进了项目风机安装的建设,还为国内深水区海上风电风机安装施工提供了创新性案例示范。
"护卫"安装平台是什么?
优势改造
"护卫"安装平台是由"H194"钻井平台进行改造的海上施工安装平台,利用钻井平台自身拥有的深海作业特性的优势,满足更深海域定位作业。
配置优良
"护卫"安装平台配置有"DP1"动力定位系统、650吨全回转海工吊及双台舷边辅助吊,吊装操作性强,拥有近129米长桩腿,桩靴面积大、桩靴单位预压载荷低,在入泥表现方面优于大部分风电安装平台,桩腿利用于水深及提升吊高的区间更大。
"更深更高更强"
"护卫"安装平台可服务于更深更高的海上风机吊装施工,可满足大于50米水深及8.0兆瓦以上海上风机安装。
华电阳江青洲三500MW海上风电项目所处海域地质条件极其复杂、海况还异常恶劣,项目海域水深约42米至46米,淤泥层最大厚度达17米,风机在最高水面以上吊装高度要求达129米,对风电安装平台桩腿要求超90米。
项目部自2021年4月引入"H194"钻井平台后,经过认真研究科学分析,采用以"回转海工吊+叶轮组装平台"的创新方案对钻井平台进行适应性改造,使其转变为具备更深海域风机吊装能力的风电安装平台——"护卫"风电安装平台。
项目部高度重视"护卫"风电安装平台首台风机吊装工作,尽管该平台改造后在载体条件下满足风机吊装,但甲板面积受限等问题仍有可能影响施工效率。项目部针对以上情况多次展开对吊装方案的探讨论证,突破了以往风机吊装双机抬吊的固有思路,创新提出了塔筒、叶片的单机起吊以及叶轮整体舷外翻身的吊装技术方案,极大地优化了改造平台风机施工的效率。
同时,现场施工还引入高精度DGPS定位系统以及其他专用设备工装,解决了船舶进点就位、塔筒立式运输、叶片调平摘钩、叶轮组装翻身等困难问题,顺利完成了"护卫"安装平台的首台(17号机位)风机吊装,这标志着"广东火电式"改造平台风机吊装方案的成功实践,为深水区风电安装平台风机吊装施工提供了有益的借鉴经验,也为项目后续风机的高效安装提供了坚实保障。
吊装过程
"护卫"平台进点就位
塔筒运输船靠泊
塔筒吊装
机舱吊装
叶轮组装
叶轮翻身
风机安装完成
华电阳江青洲三500MW海上风电项目是国内开工建设离岸最远、水深最深、单机容量最大、总装机规模最大、淤泥层最大深度达17米的海上风电项目。项目拟建67台单机容量为6.8MW及8.3MW的海上风力发电机组、1座海上升压站、220kV送出海缆、35kV场内集电海缆、陆上集控中心等工程项目。
广东火电负责项目I标段施工总承包,包括34台风机基础建造、运输、海上施工及相应的9回35kV海缆敷设、35台风机及塔筒附属设备安装(20台6.8MW、15台8.3MW)、海上升压站基础建造、运输、海上施工,海上升压站上部组块装船、运输及海上安装,风电场安全监测(8个风机及海上升压站基础),以及配套的临时航标工程等。
