4月20日,巍峨的喜马拉雅山脉北麓、壮阔的雅鲁藏布江南岸,在中联重科起重机的助力下,世界在建海拔最高、单体容量最大的风电项目——中核萨迦30万千瓦风光储一体化项目风电场首台风机完成安装,这标志着该项目全面进入吊装作业高峰期。

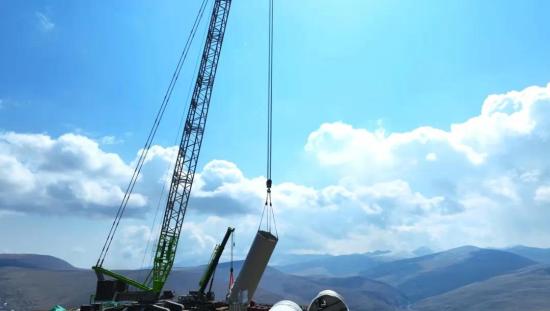

▲中联重科起重机成功完成吊装(图片来源于公众号“中核汇能”)
中核萨迦30万千瓦风光储一体化项目风电场区位于喜马拉雅山北麓,距离珠穆朗玛峰仅140公里左右,最高海拔达到5193米,是目前世界上在建海拔最高、单体容量最大的风电项目。此次吊装风机塔筒高102米,轮毂中心高105米,单叶片长度达90米,叶轮直径达183米,吊装的基础海拔即高达4987米,总海拔高度达5092米。

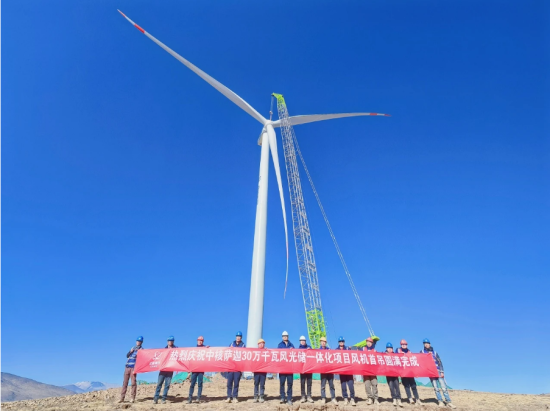

▲中联重科起重机正在进行风机吊装(图片来源于公众号“中核汇能”)
此次吊装面临大风天气、超高海拔和低温恶劣环境影响等重重考验,对设备稳定性、安全性等要求十分严苛。为了施工的安全可靠,项目部从设备选型、吊装工艺、作业环境、应急处置等多个方面进行了深入分析和优化,选择了在雪域高原多次成功助力世界级项目建设的中联重科起重机,在多轮论证之后最终确定了专项施工方案。
吊装当天,随着总指挥一声令下,一阵低沉而有力的轰鸣声响起之后,首台风机的扇叶吊装作业正式开始。吊装设备缓缓上升,在中联重科履带式起重机和汽车吊顺畅的动作下,巨大的风机扇叶在空中划过一道优美的弧线,精准地安装在了塔筒顶部机舱上。

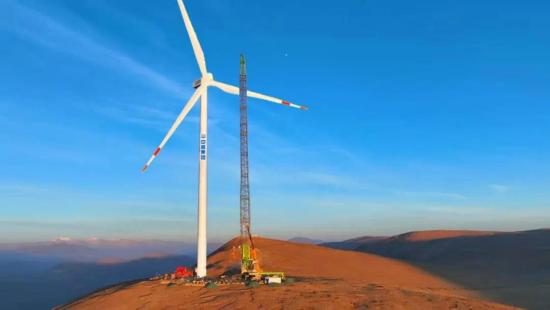

▲中联重科起重机成功完成风机吊装(图片来源于公众号“中核汇能”)
这是中联重科起重机在雪域高原助建的又一世界级工程。此前,在川藏铁路、西藏那曲欧玛亭嘎风电场、西藏哲古分散式风电场等重大项目中,中联重科工程起重机、混凝土机械、移动破碎站等高端装备表现亮眼,多次创造世界级施工纪录,赢得客户的广泛肯定。
