拖泵布管方法和原则,再也不愁布不好管了!
2022-02-07 来源:微信公众号-三民重科

部分用户由于刚刚接触混凝土拖泵,对于拖泵接管不是很熟悉,遇到了一些麻烦。其实接管中遵循一定的原则能极大地减少施工过程中可能遭遇的问题,现在小编就来为大家介绍一下接管方面的知识:

1.接管时泵出口管路的几种布置形式

泵出口的管路布置形式有三种,三种情况根据现场施工条件而定。

I型联接:

泵出口与椎管直接连接后,笔直往前设置。

L型联接:

泵出口与椎管连接后并接3米直管,接一个90弯管。

U型联接:

泵出口与椎管连接后,接3米直管,接两个90弯管成180水平弯管。

2.三种管路布置的优缺点

I 型联接泵送阻力小,但泵送高度较大时,混凝土容易倒流,适合水平或水平以下输送混凝土。

U形联接泵送阻力较大,但泵送高度较大时,混凝土不容易倒流,适合大高度的泵送。

L形联接泵送阻力介于上述两种情况之间,但横向反作用力大,因此,椎管处应有牢固的固定。

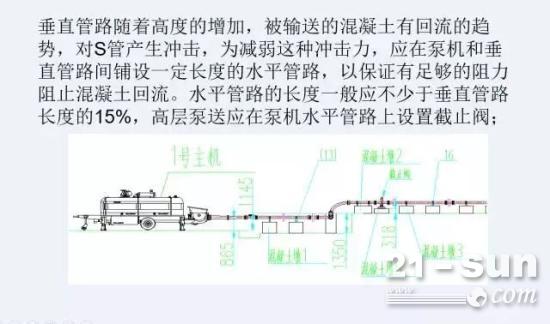

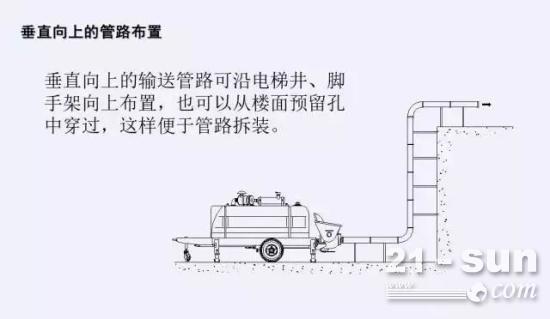

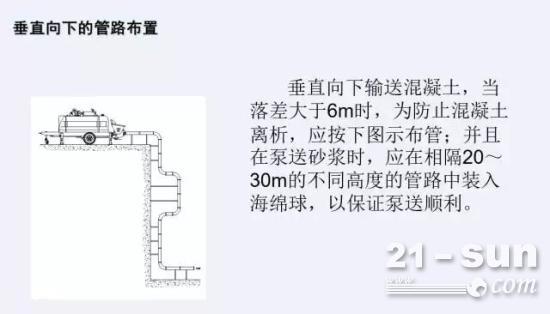

3.管路布置示意图

4.接管时要遵循的几个原则

1.拖泵管路,绝不允许承认任何外界压力;

2.管路布置应按最短距离和最少弯头的原则来设置;

3.输送管路布置在人员易接近处,以便更换和清理输送管路;

4.各管路卡不应与地面或支撑物接触,应留有间隙,便于拆装,同时各管卡一定要尽到位,保证接头密封,不漏浆,不漏气。

5.各管路必须保证联接牢固、稳定、弯管处加设牢固的固定,以免泵送时管路产生摇晃、松脱。

6.水平管路铺设不应悬空,必须有牢固的支架。输送管路时间较长的,管路必须有木撑衬垫。

7.输送距离较远时,泵机出口椎管处,不允许直接接弯头,至少应接入5米以上的直管,再接弯头。

8.管路布置应满足先浇筑最远处,然后依次后退,避免泵送过程中接管,影响作业。

9.夏季,管路在强烈阳光照射下,由于天气过热导致水分蒸发引起脱水,因此要避免换管或施工暂停时间太久;冬季,气温在零下温度时,输送管道上应加盖草袋保温,保证混凝土入模温度;

10.与泵机出口椎管直接相连的输送管必须加以固定,以便每次泵送停止清洗管路时拆装方便。

11.泵机附近和人员易接近地段的输送管路应加以必要的屏蔽防护物,以防因管路破裂或因关口松脱造成人员伤亡。

标签: 混凝土 工程 机械
* 特此声明
1.凡注明来源"中国工程机械商贸网”的所有文字、图片和音视频资料,版权均属中国工程机械商贸网所有。若需转载需注明新闻来源及链接,违者本网将依法追究责任。
2.本网转载并注明自其它来源的作品,目的在于传递更多信息,并不代表本网赞同其观点。其他媒体、网站 或个人从本网转载时,必须保留本网注明的作品来源,并自负版权等法律责任。
3.如涉及作品内容、版权等问题,请在作品发表之日起一周内与本网联系,否则视为放弃相关权利
发表我的评论
后参与讨论 1/1000 提交评论
全部评论 0条评论
查看全部评论
热搜词按照字母排序
A B C D E F G H I J K L M N O P Q R S T U V W X Y Z 其他
21-SUN公众号
铁臂商城手机端
铁臂商城公众号

掌握全局,把握市场

买设备,就上铁臂商城!

为用户提供挖掘机、装载机、起重机等工程机械设备的信息查询、设备询价、产品投诉等服务。
