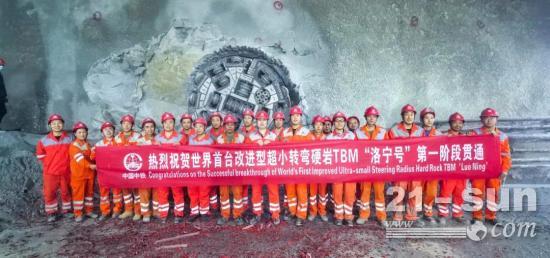

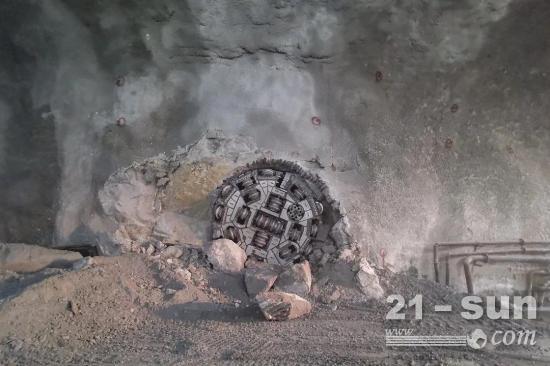

11月21日,由中铁装备技服公司提供工程技术服务的国网新源“洛宁号”世界首台改进型超小转弯硬岩TBM(φ3.53米)顺利完成第一阶段掘进任务,标志着洛宁抽水蓄能电站TBM施工建设取得重大进展。

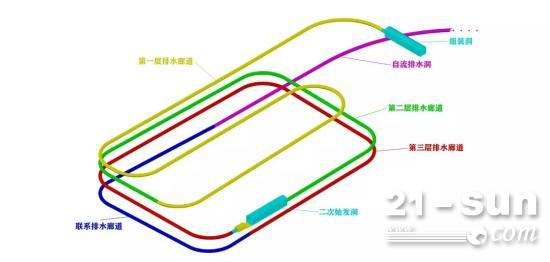

河南洛宁抽水蓄能电站排水廊道TBM开挖段全长4370.775米,其中第一、第二层排水廊道开挖段1663.792米。设备自6月6日正式始发掘进以来,工程技术服务团队团结一致、顽强拼搏,克服了TBM隧洞段洞壁渗水,围岩稳定性较差且地质破碎、现场场地狭小等诸多困难,保证了TBM顺利掘进,设备有效掘进天数164天,先后经过5个90°直角转弯(1个左转、4个右转)、2个180°半圆转弯(1个左转、1个右转),掘进期间直线段最高日进尺21.049米、曲线段最高日进尺16.71米,最高月进尺381.141米,平均月进尺高达304.72米,创国内该类型设备掘进新纪录。
公司“大干100天 决胜保目标”的专项劳动竞赛开展以来,洛宁抽水蓄能TBM施工项目部全体人员始终保持战斗状态,始终把安全质量管理放在第一位,制定了一系列TBM施工质量保证措施,对洞内抽排水、洞壁支护方案等施工创新点进行优化,确保安全、质量齐头并进,得到了国网新源洛宁公司和中铁十四局、水电七局的一致好评。
